请使用最新版本浏览器访问此演示文稿以获得更好体验。
1—主井;2—副井;3—主排水泵房硐室;4—吸水小井;5—翻笼硐室(卸载硐室、胶带机头硐室);
6—斜煤仓或立式煤仓;7—箕斗装载硐室;8—清理撤煤斜巷;9—主井井底水窝泵房;
10—防火门硐室;11—调度室;12—等候室;13—马头门硐室;14—主变电所硐室;15—管子道;
16—内水仓;17—外水仓:18—机车库及修理间;19—主要运输大巷;

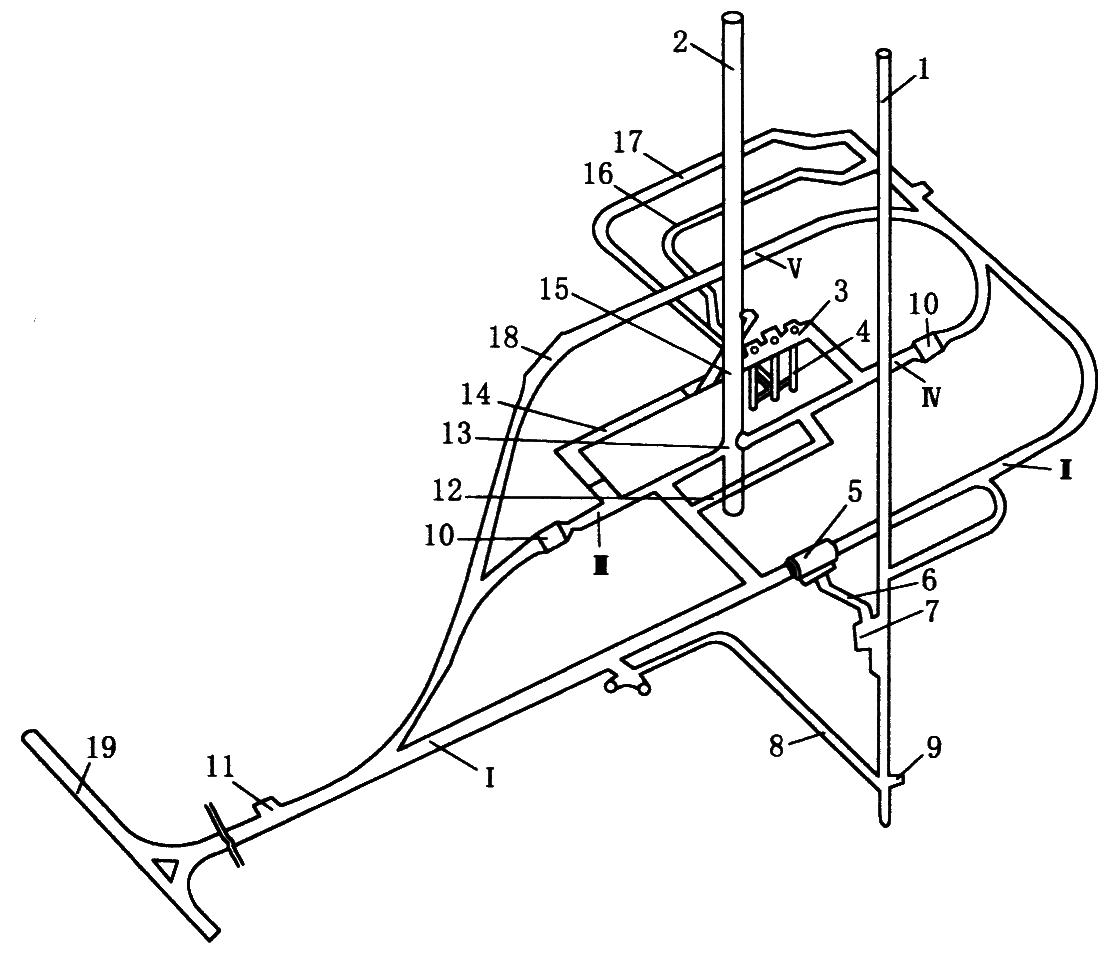

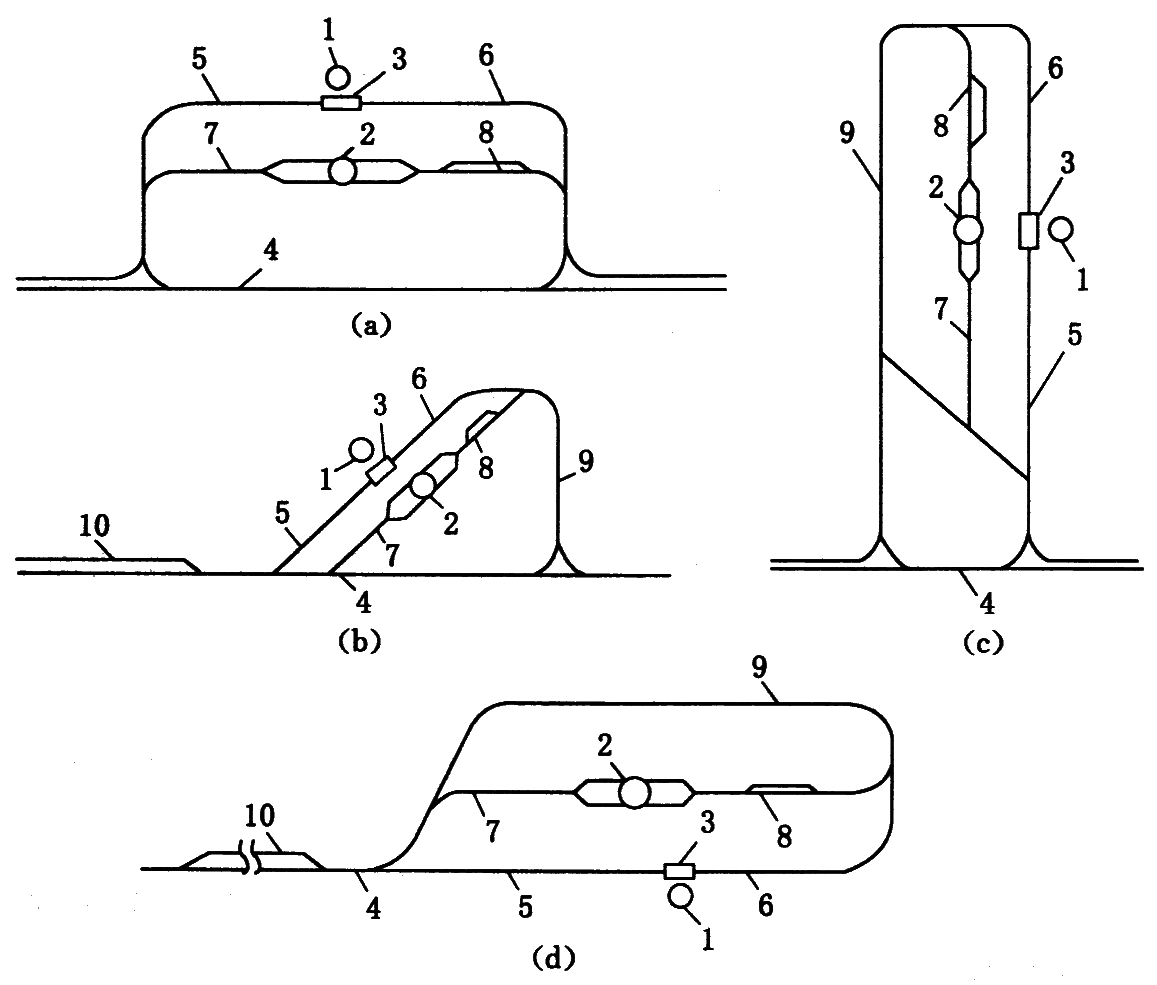

I—主井重车线;II—主井空车线;III—副井重车线:IV—副井空车线;V—绕道(调车路线)

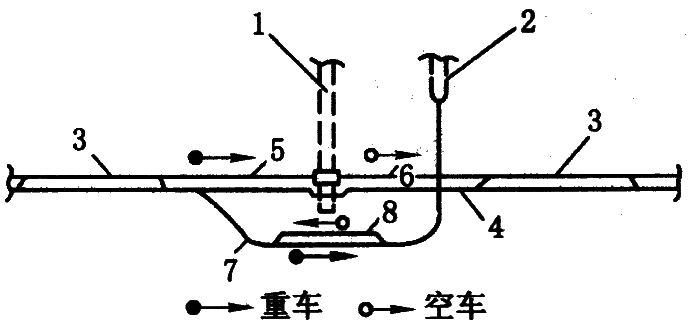

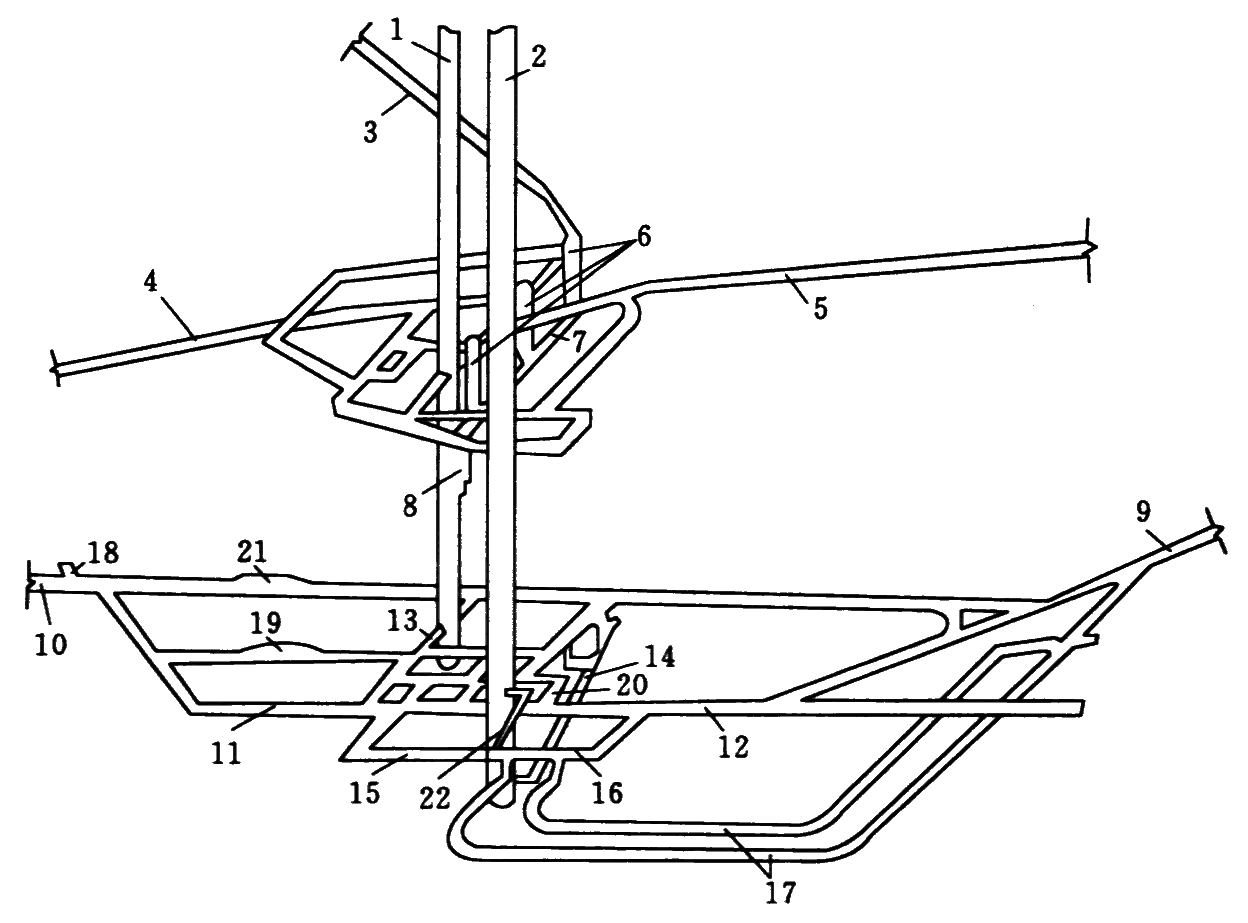

1—主井;2—副井;3,4,5—胶带输送机巷;6—立式圆筒煤仓;7—给煤胶带输送机巷;
8—箕斗装载硐室;9,10—轨道运输大巷;11—副井重车线;12—副井空车线;
13—主井井底清理撤煤硐室;14—副井清理斜巷;15—主变电所硐室;16—主排水泵硐室;
17—内、外水仓:18—调度室;19—机车修理间;20—等候室;21—消防材料库;22—管子道

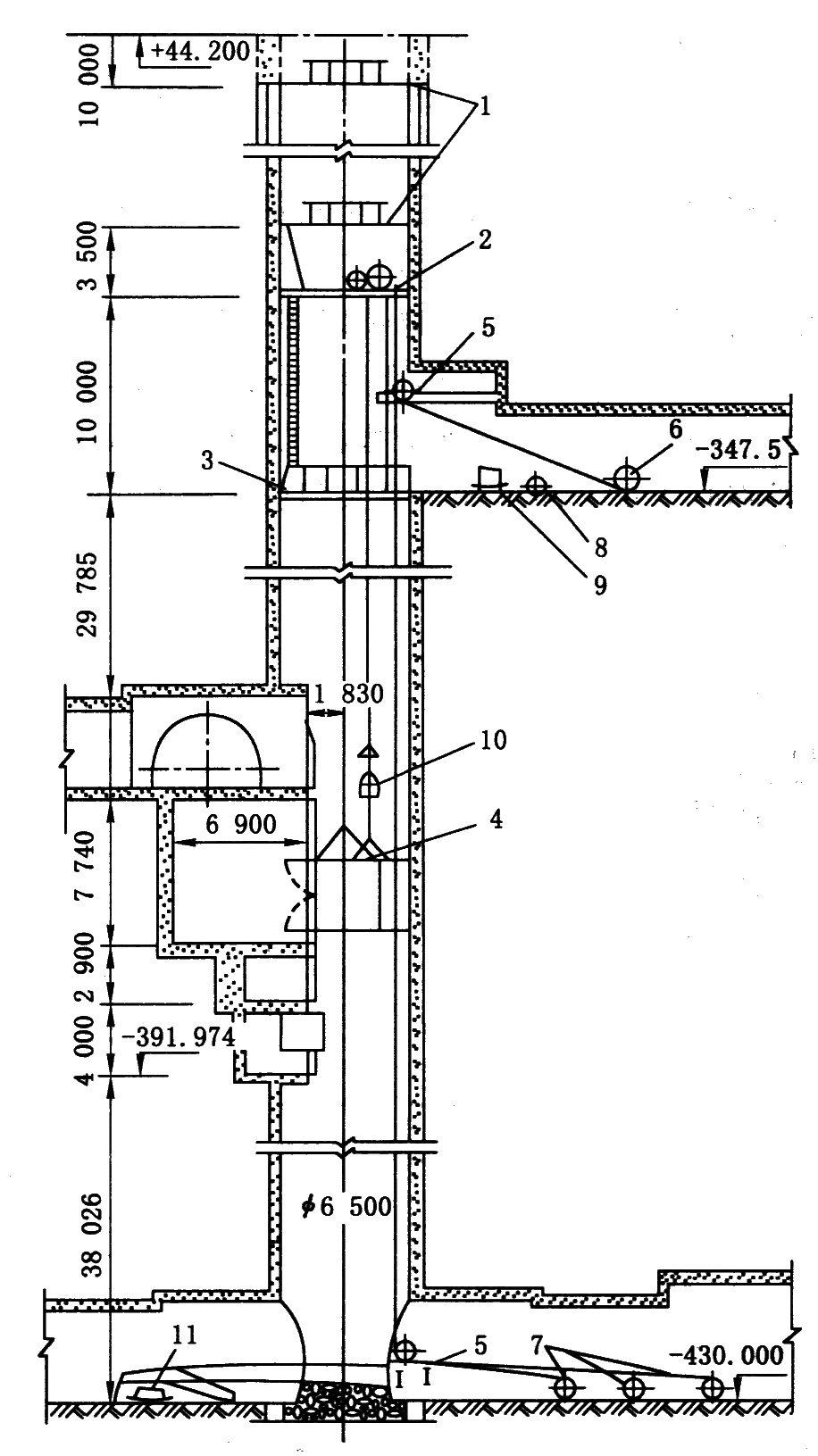

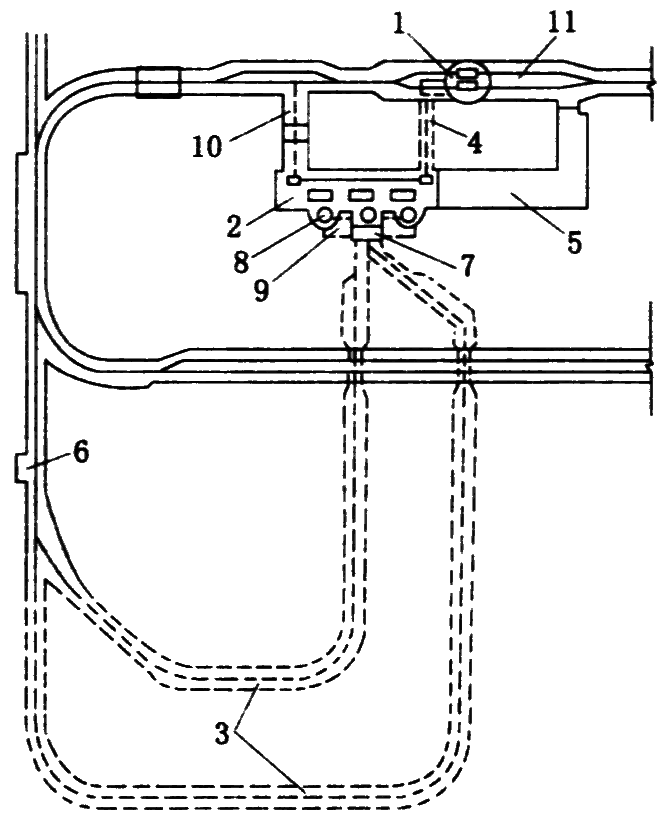

1—副井;2—主排水泵硐室;3—水仓;4—管子道;5—主变电所硐室;
6—清理水仓绞车硐室;7—配水井;8—吸水井;9—配水巷;10—水泵房通道;11—副井马头门

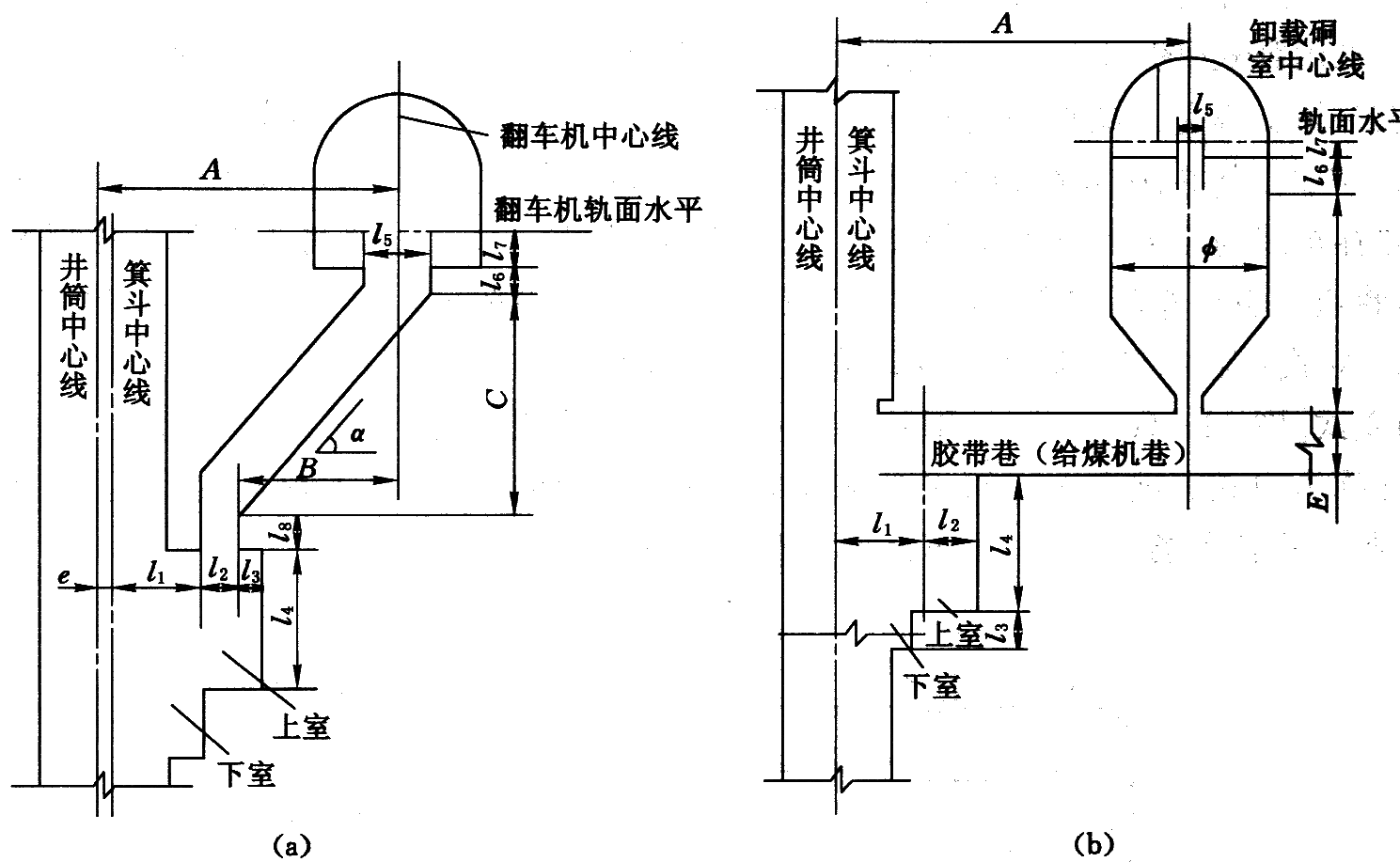

(a) 非计量装载硐室;(b) 计量装载硐室
(a) 卧式;(b) 斜式;(c) 立式;(d) 刀式
1—主井;2—副井;3—翻车机硐室;4—运输大巷或石门;5—主井重车线;
6—主井空车线;7—副井重车线;8—副井空车线;9—绕道;10—调车线
(a) 卧式;(b) 刀式
1—主斜井;2—副斜井

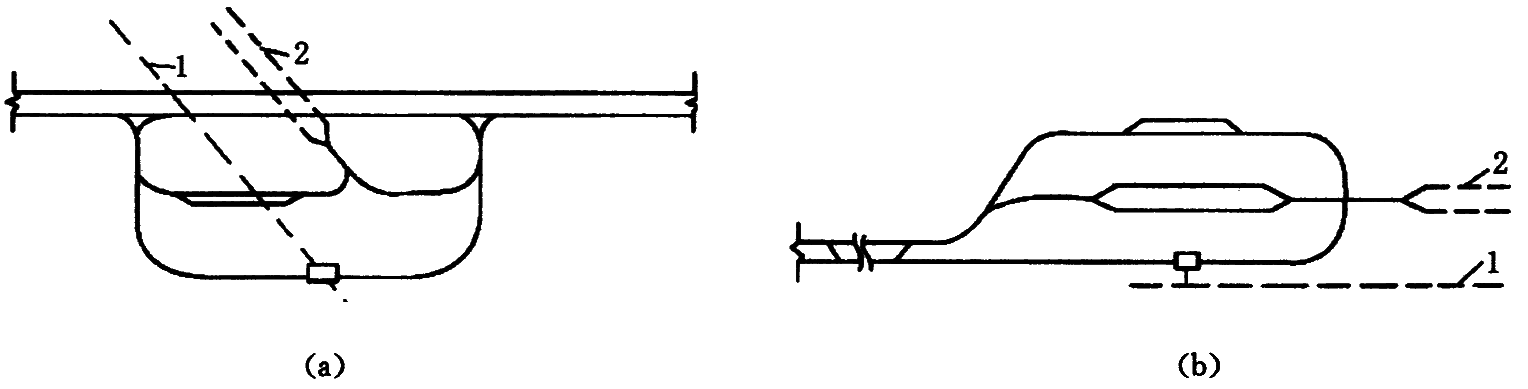

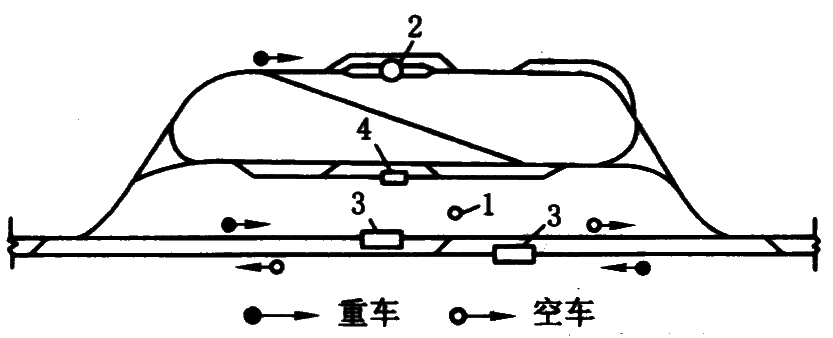

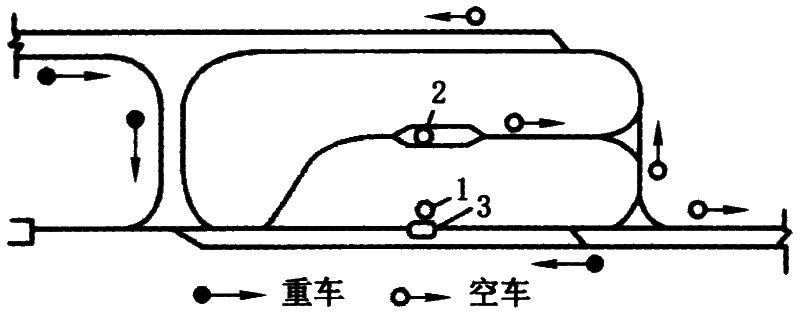

(a) 梭式;(b) 尽头式

1—主井;2—副井;3—翻车机硐室;4—主井重车线;5—主井空车线;6—通过线;
7—副井重车线;8—副井空车线;9—运输大巷(或石门);10—运输大巷
1—主井;2—副井;3—调车线;4—越行线;5—主井重车线;
6—主井空车线;7—副井重车线;8—副井空车线
1—主井;2—副井;3—翻车机硐室
1—主井;2—副井;3—卸载站;4—翻车机硐室

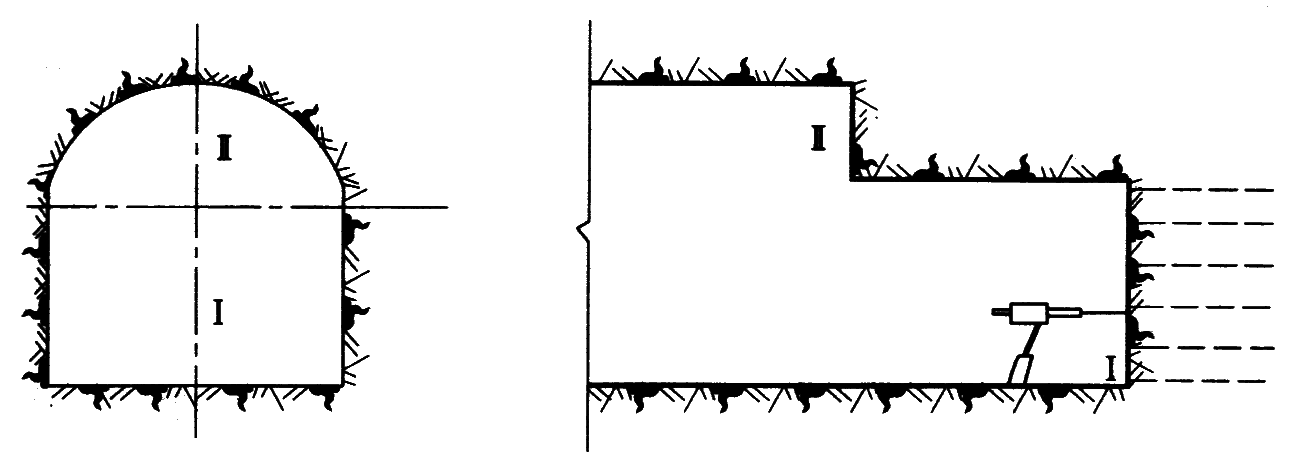

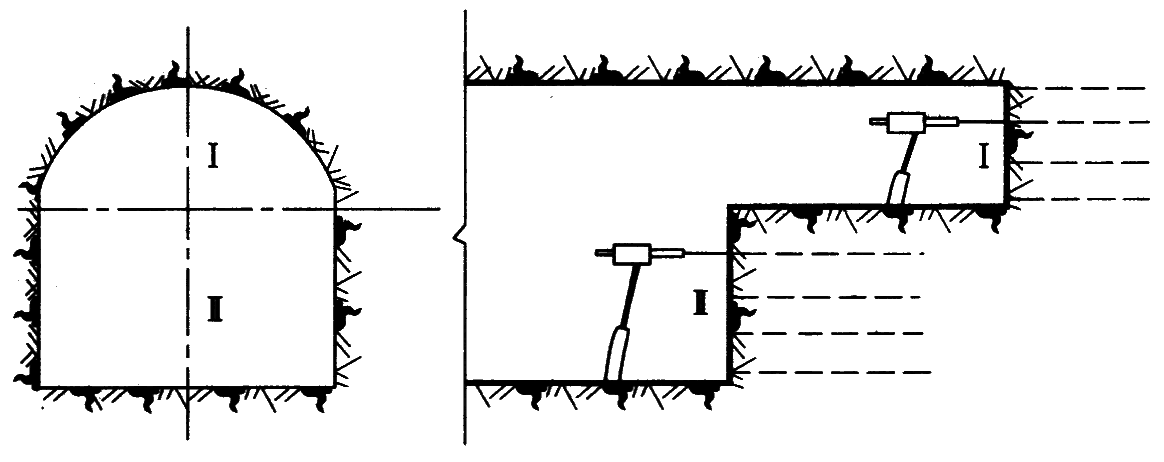

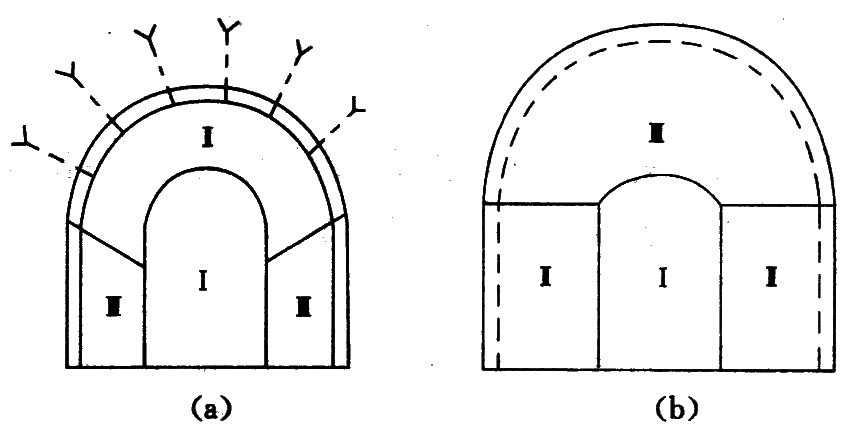

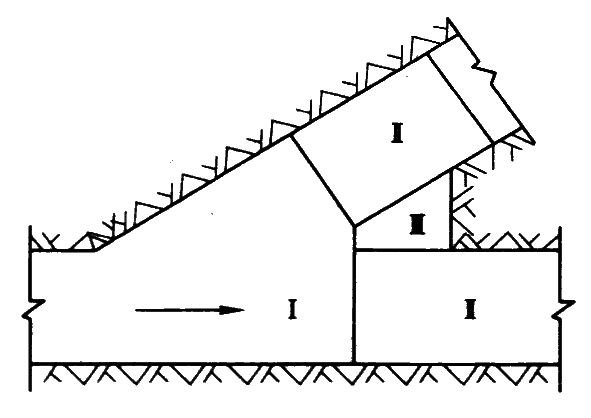

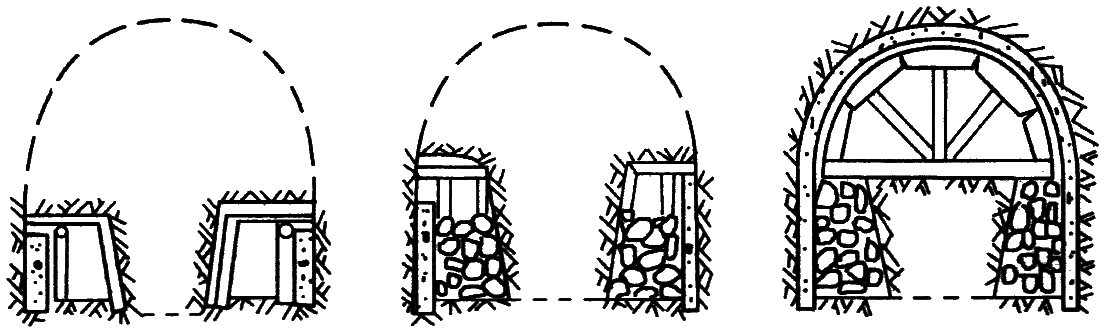

(a) 先拱后墙施工法;(b) 先墙后拱施工法

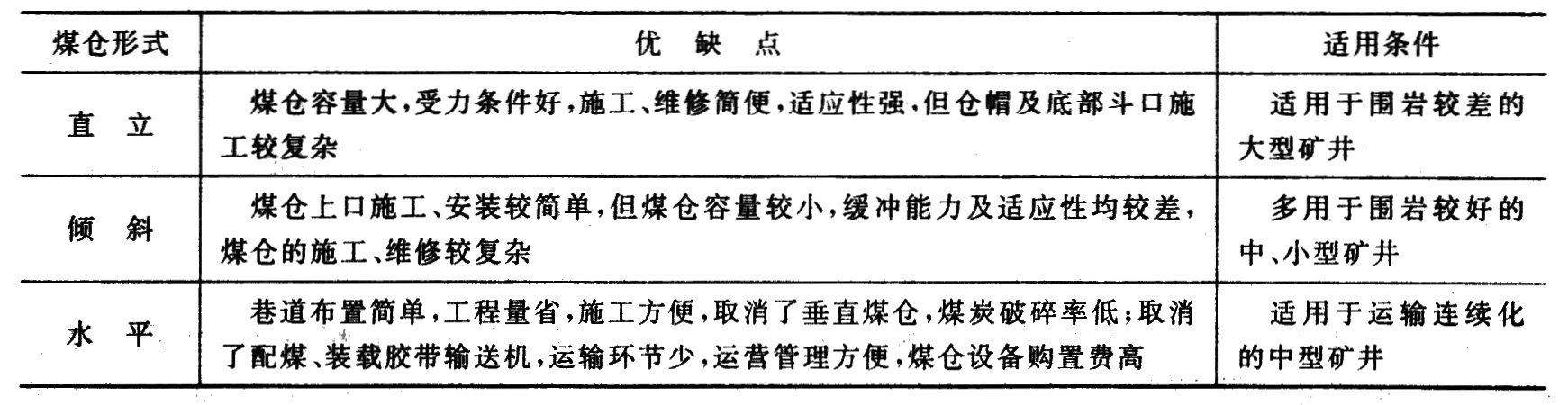

1—井筒;2—煤仓;3—上室;4—下式
1—井口盘、井筒保护盘;2—天轮平台;3—封口盘;4—双层吊盘;5—钢丝绳导向平台;6—提升机;
7—凿井绞车;8—井盖门小绞车;9—混凝土喷射机;10—矸石吊桶;11—耙斗装载机

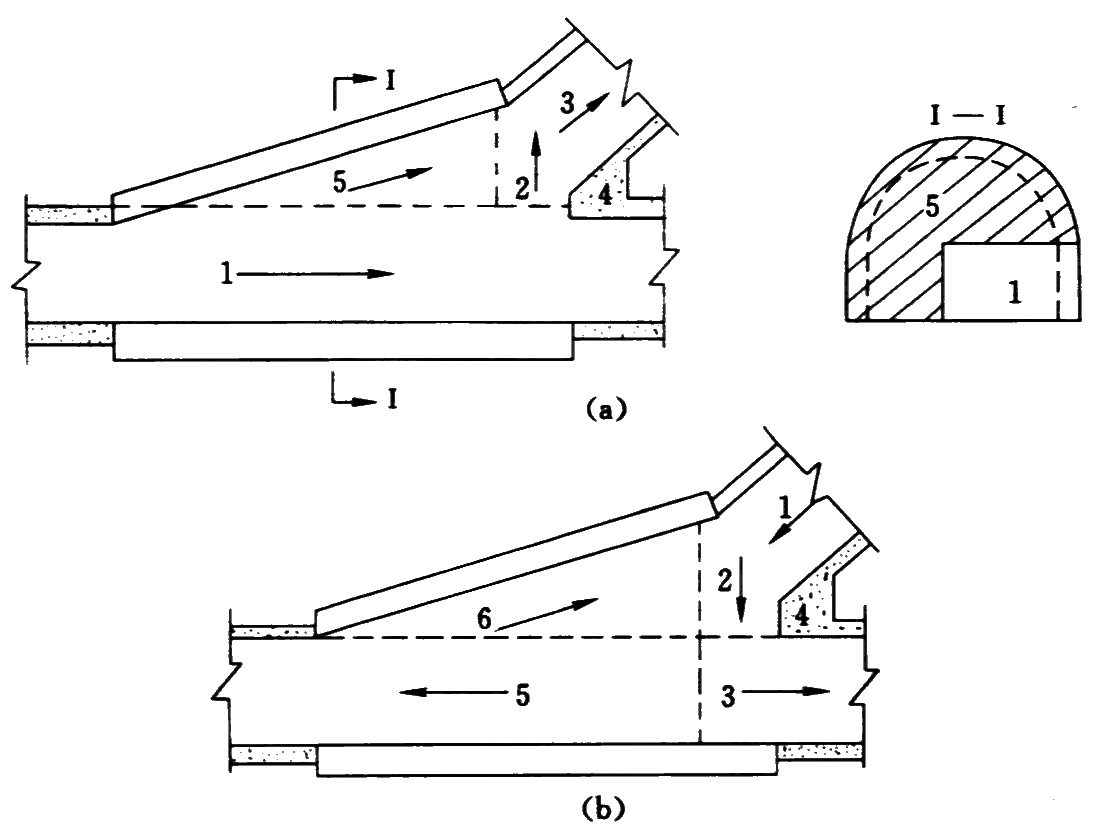

(a) 正向施工法;(b) 反向施工法

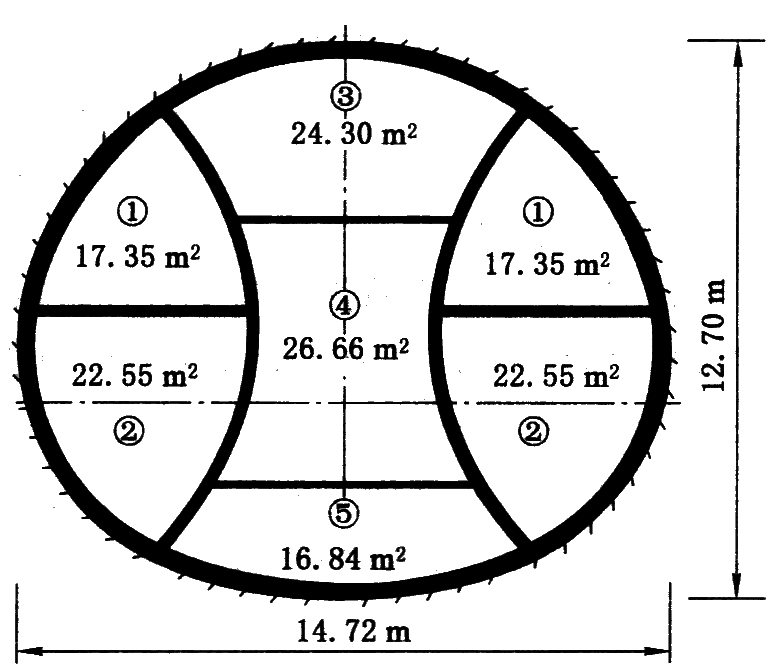

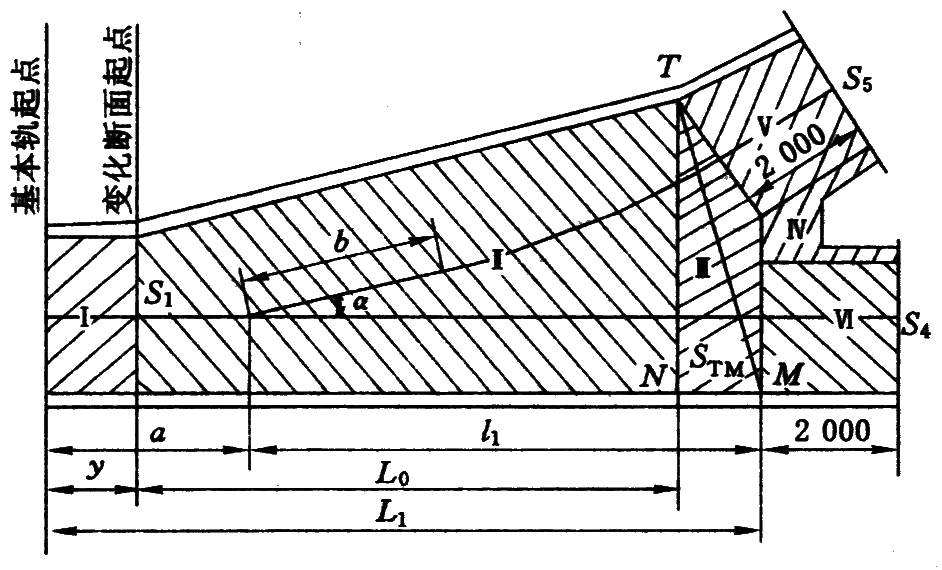

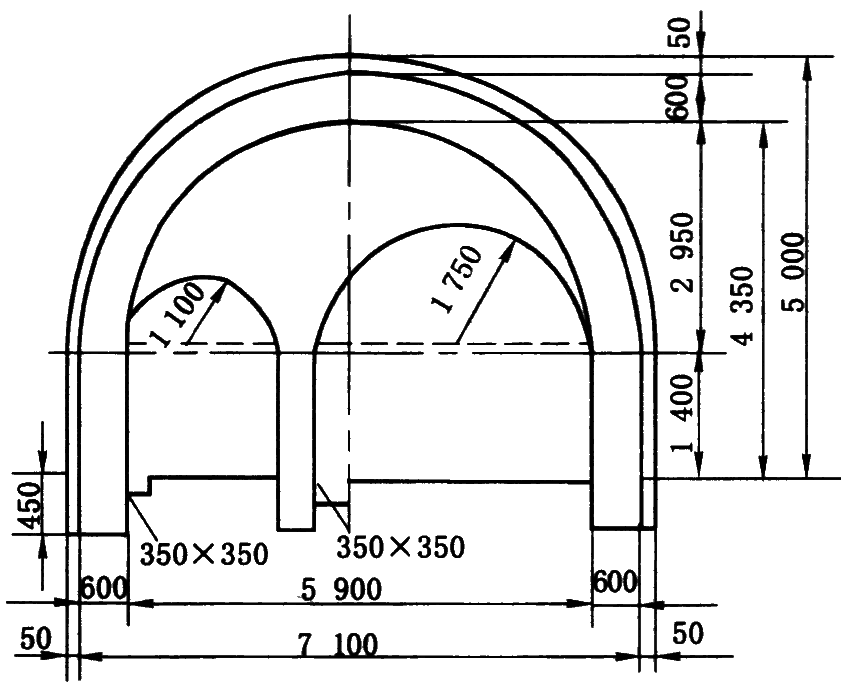

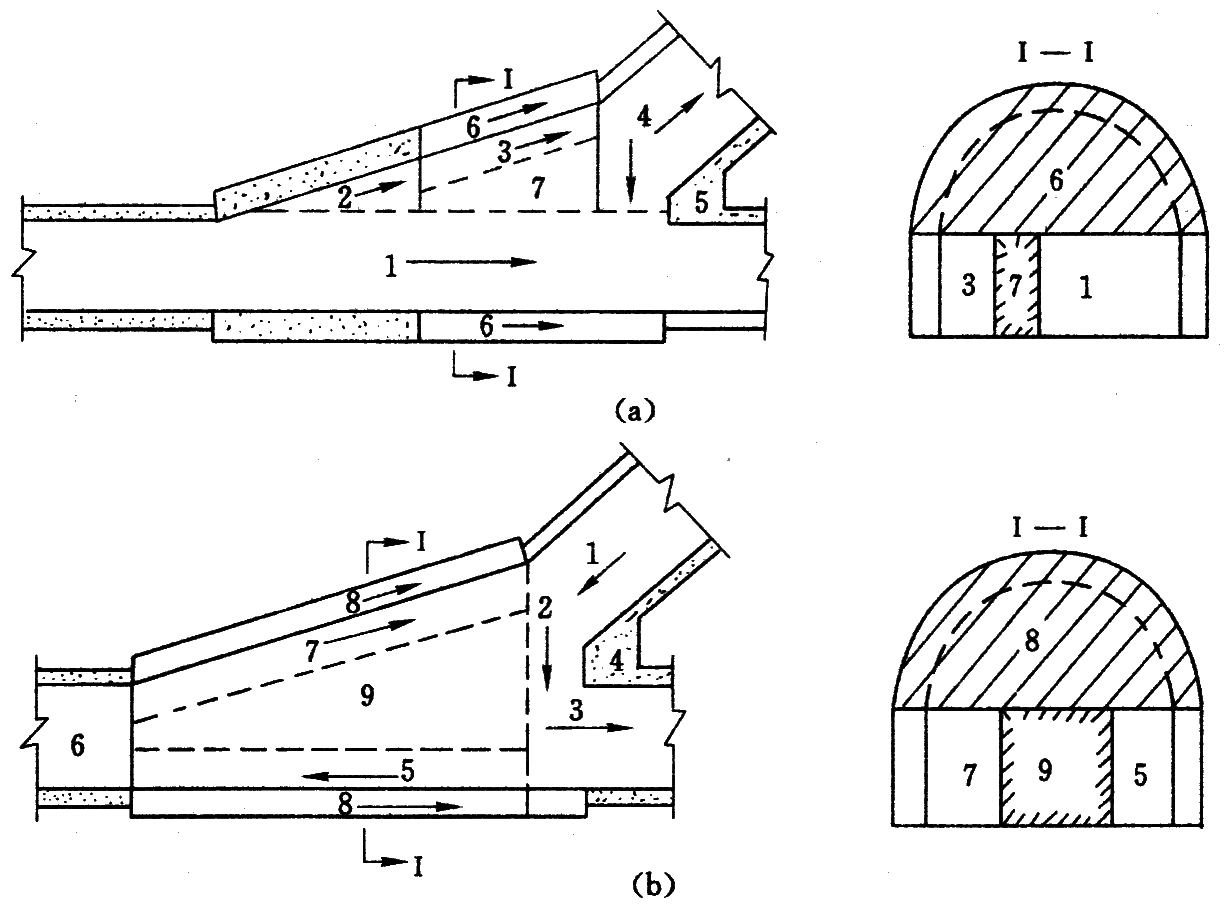

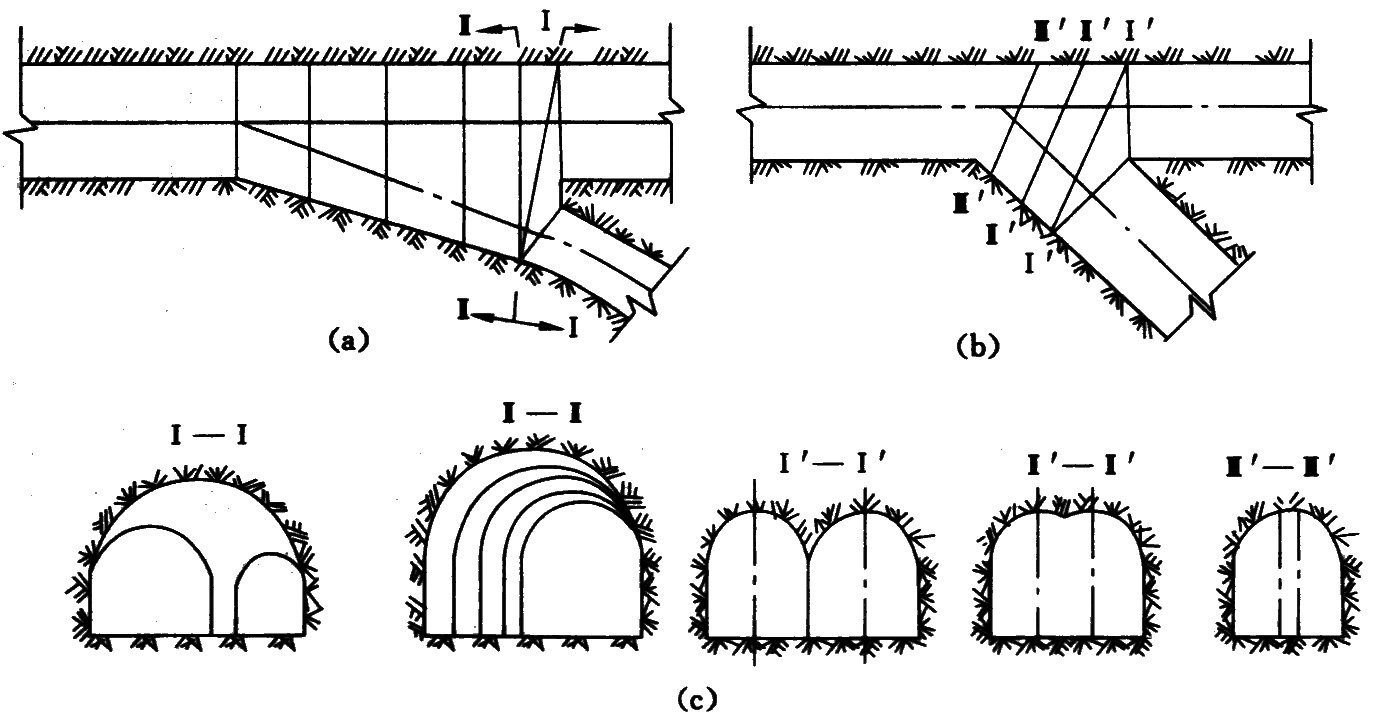

(a) 柱墙式交岔点;(b) 穿尖交岔点;(c) 断面图
(a) 正向施工法;(b) 反向施工法

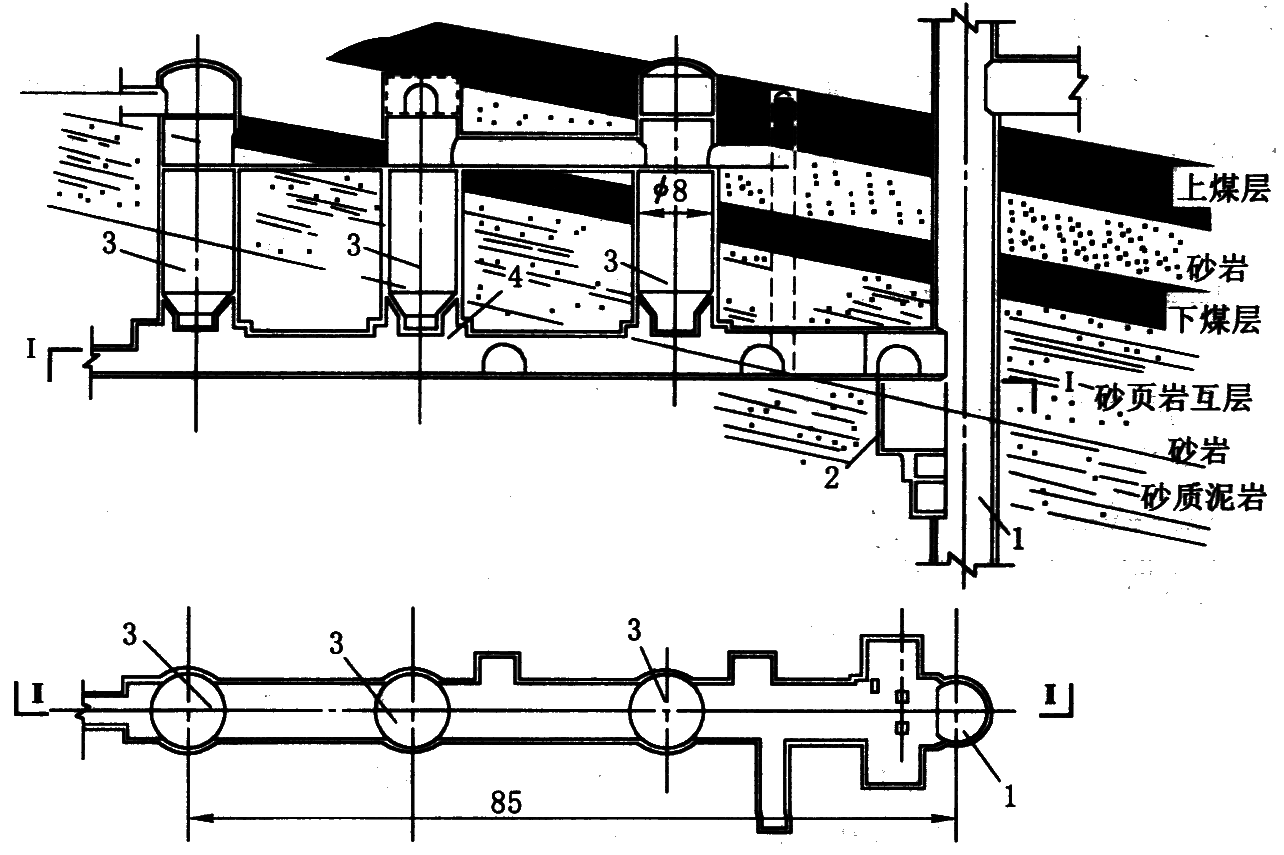

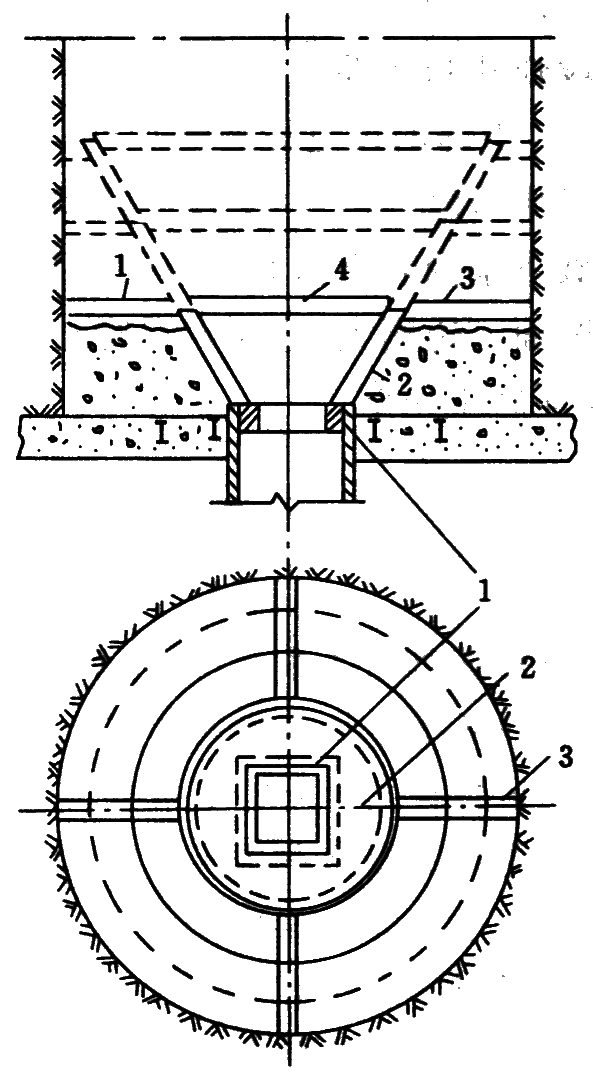

1—主井;2—箕斗装载硐室;3—立式煤仓;4—漏斗

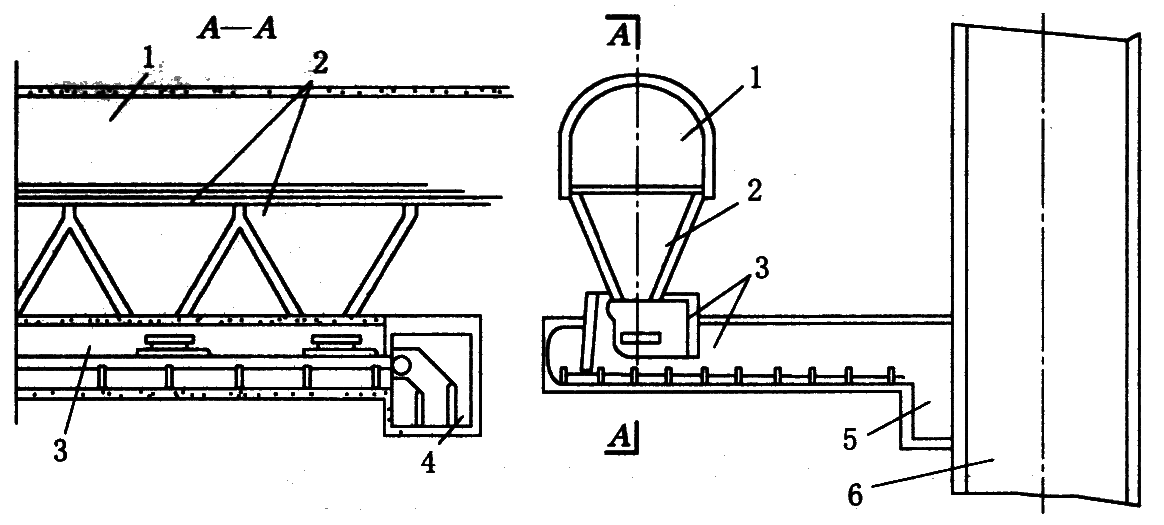

1—煤车卸载硐室;2—水平组合煤车;3—仓下平巷;
4—装载硐室和装载输送机平巷;5—装载设备硐室;6—主井井筒
1—转盘吊;2—钻机平车;3—钻杆;4—斜拉杆;5—长销轴;6—钻机架
7—推进油缸;8—上支撑;9—液压马达;10—下支撑;11—泵车;12—油箱车;
13—扩孔钻头;14—导孔钻头;15—稳定钻杆;16—钻杆;17—混凝土基础;18—卡轨器;
19—斜撑油缸;20—翻转架;21—机械手;22—动力水龙头;23—滑轨;24—接头体

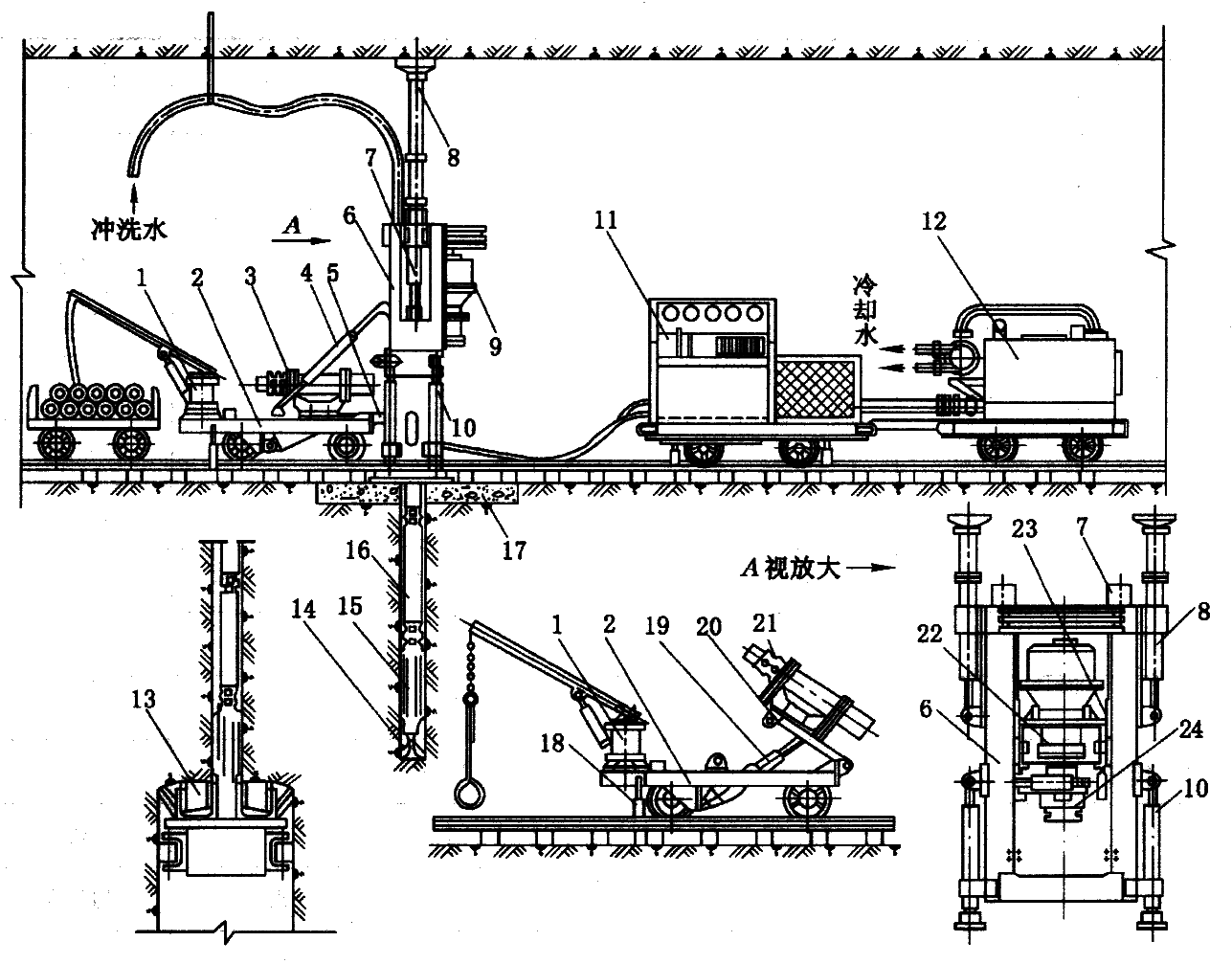

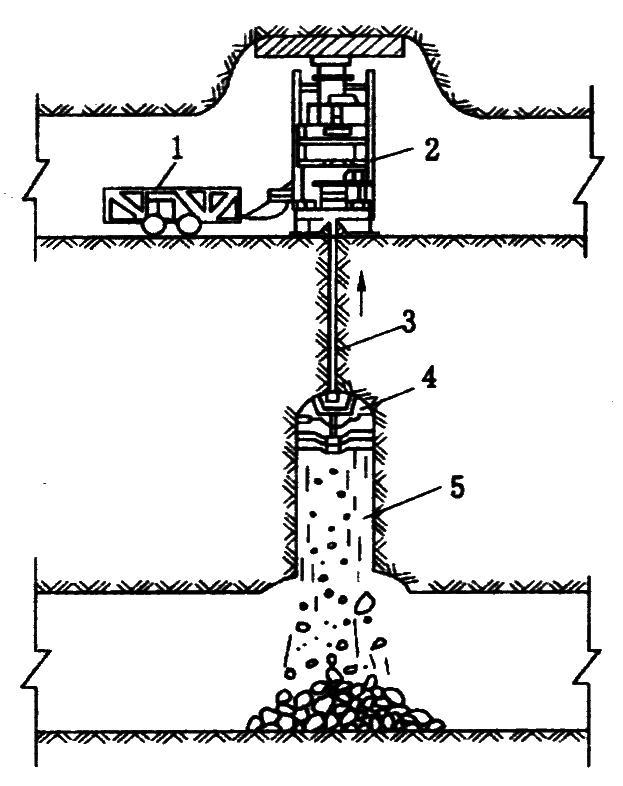

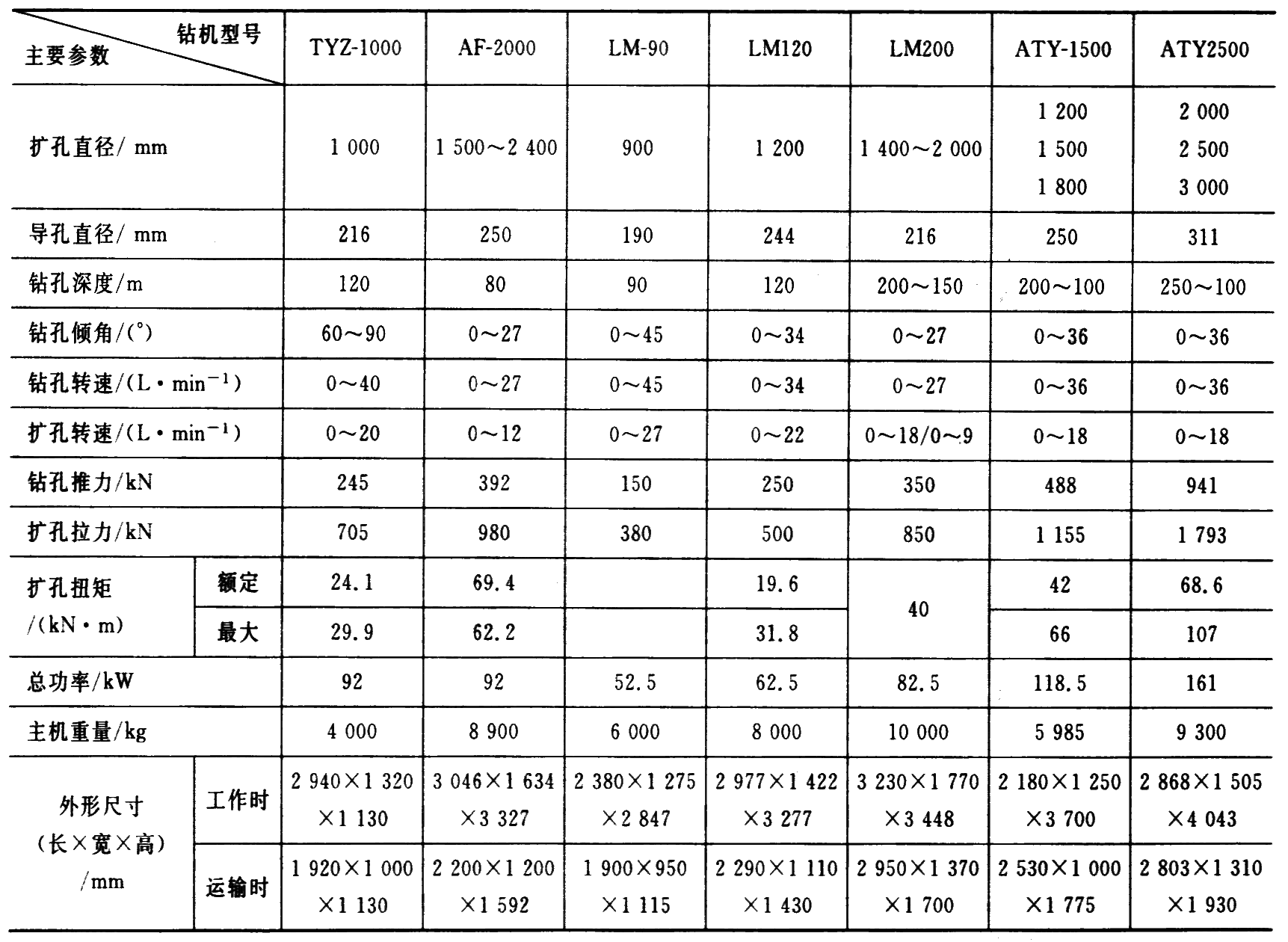

1—动力车;2—钻机;3—导向孔;4—扩孔钻头;5—反井
1—衬木;2—模板;3—撑木;4—碹骨

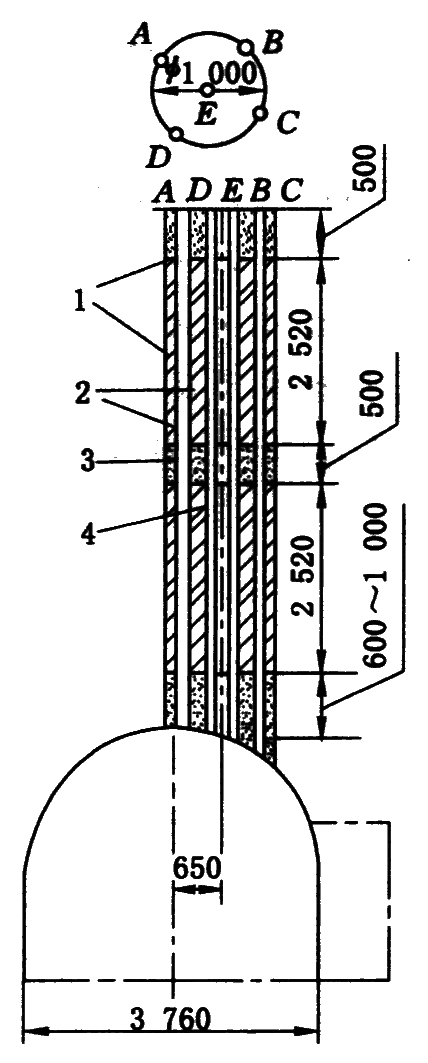

1—雷管;2—炸药;3—炮泥;4—钢弹
